Seri Perawatan Pabrik

Preventive Maintenance: Mengapa Mesin yang Sehat Tetap Dibongkar Secara Terjadwal

9 Oktober 2026 · ilmutekkim

Preventive Maintenance: Mengapa Mesin yang Sehat Tetap Dibongkar Secara Terjadwal
Foto: Bulat843 / Pexels

Terdapat pemandangan yang kerap menimbulkan pertanyaan bagi pengamat baru di pabrik: pompa yang pada hari sebelumnya berputar normal, pada hari ini dibongkar oleh teknisi, seal dan bearingnya diganti, padahal tidak ditemukan kerusakan apa pun. Tindakan tersebut bukanlah pemborosan waktu. Perawatan preventif merupakan cara pabrik membeli penghentian yang terencana agar tidak membayar penghentian yang mendadak.

Pembongkaran sebagai konsekuensi kondisi sehat

Perawatan preventif adalah perawatan terjadwal yang dilaksanakan untuk mencegah kegagalan sebelum kegagalan tersebut terjadi. Jadwalnya bersumber dari tiga hal: berbasis kalender dari jam dan bulan operasi, berbasis kondisi dari getaran dan suhu peralatan, dan berbasis temuan dari hasil inspeksi terakhir. Tujuannya adalah menjaga keandalan peralatan berputar seperti pompa dan kompresor serta peralatan statis seperti penukar panas, agar produksi tidak terhenti secara mendadak di tengah operasi [1][2].

Logikanya bersifat ekonomis sebelum bersifat teknis. Penghentian tidak terencana jauh lebih mahal daripada perawatan terjadwal: produksi hilang tanpa persiapan, suku cadang dicari dalam keadaan darurat, dan kerusakan satu komponen kerap merambat ke komponen di sekitarnya. Penghentian yang direncanakan membalik seluruh kerugian tersebut; waktunya dipilih, suku cadangnya disiapkan, dan personelnya dijadwalkan. Mesin dibongkar ketika masih sehat justru karena pada saat itulah pembongkarannya paling murah.

Enam tahap dari jadwal sampai kembali operasi

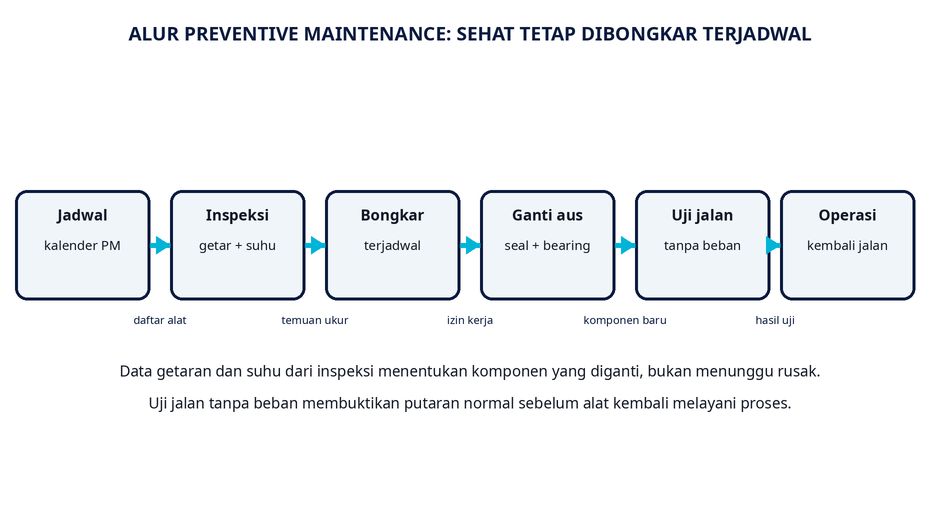

Enam tahap dari jadwal sampai kembali operasi

Alur fisiknya selalu maju dan tidak satu pun langkah boleh dilompati. Kalender atau data kondisi memanggil inspeksi; temuan inspeksi menentukan pembongkaran; pada saat alat dibongkar, komponen yang aus diganti; alat yang telah dirakit diuji jalan; kemudian alat kembali beroperasi dengan catatan yang rapi. Enam tahap ini menjadikan perawatan preventif berbeda dari sekadar servis: setiap tahap memberi masukan bagi tahap berikutnya, dan tahap terakhir menulis riwayat yang akan dibaca oleh inspeksi berikutnya [1].

Selama alat dibongkar, teknisi memasang pengaman energi dan setiap pekerja mengunci dengan gembok pribadinya, sehingga alat tidak dapat dinyalakan oleh orang lain selama tangan masih berada di dalam mesin. Pekerjaan mengikuti izin kerja dan daftar periksa. Detail yang tampak administratif ini merupakan bagian dari alur kerja itu sendiri, karena alat yang kembali beroperasi tanpa riwayat yang jelas akan menyulitkan keputusan perawatan berikutnya.

Beginilah teknisi membongkar alat yang masih sehat
Foto: Bulat843 / Pexels

Getaran dan suhu sebagai peringatan dini berbasis tren

Inspeksi peralatan berputar membaca empat hal: getaran di rumah bearing, suhu di motor dan seal, kebocoran seal, dan suara putaran. Angka tunggal dari satu kali pengukuran tidak banyak berarti; yang menunjukkan keausan adalah tren antarinspeksi yang dibandingkan dari bulan ke bulan. Tren getaran yang naik secara perlahan merupakan tanda awal keausan bearing, jauh sebelum poros macet atau seal mengalami kegagalan [1][3].

Pada titik inilah perawatan preventif bertemu perawatan prediktif. Kalender menunjukkan kapan alat terakhir dirawat, sedangkan data kondisi menunjukkan apakah jadwal perlu dimajukan. Alat yang getarannya stabil dapat menunggu jadwal berikutnya; alat yang trennya naik ditarik lebih cepat ke meja bongkar. Keputusan semacam inilah yang membuat jadwal perawatan tidak kaku, melainkan hidup mengikuti kondisi alat yang sebenarnya.

Penggantian komponen sebelum gagal dan pembuktian putaran sebelum operasi

Pembongkaran terjadwal mengganti komponen yang umur ausnya terukur: seal mekanik untuk mencegah kebocoran fluida, bearing untuk menopang poros yang berputar, gasket untuk merapatkan flensa, dan pelumas yang telah menua. Komponen-komponen ini diganti secara berkala sebelum mengalami kegagalan, karena harga sebuah seal tidak sebanding dengan harga satu kali kebocoran fluida proses atau satu kali penghentian produksi secara mendadak [2][3].

Sesudah dirakit ulang, alat tidak langsung melayani proses. Putarannya dibuktikan terlebih dahulu tanpa beban untuk memeriksa putaran, getaran, dan kebocoran, kemudian dibebani secara bertahap sambil suhu dan kebocoran diperiksa kembali. Alat yang lulus uji jalan kembali beroperasi dengan riwayat lengkap: apa yang ditemukan, apa yang diganti, dan bagaimana hasil pengujiannya. Rantai bukti inilah yang membuat pembongkaran terjadwal berikutnya semakin tepat sasaran.

Pola pikir yang sama berlaku untuk peralatan statis. Penukar panas dibersihkan mengikuti jadwal karena kerak yang menumpuk perlahan menaikkan konsumsi energi jauh sebelum alat tersebut benar-benar buntu, dan kolom dibuka pada jendela perawatan besar untuk mengganti komponen internal yang aus sebelum kegagalannya memaksa pabrik berhenti di luar rencana. Pada seluruh kasus tersebut prinsipnya identik: keausan yang terukur diganti pada waktu yang dipilih, bukan ditunggu sampai memilih waktunya sendiri [1][2].

Fakta kunci

  • Jadwal perawatan preventif ditentukan oleh jam operasi, data kondisi getaran dan suhu, serta temuan inspeksi terakhir.
  • Penghentian tidak terencana berbiaya jauh lebih besar daripada perawatan terjadwal.
  • Alur kerjanya terdiri atas enam tahap dari jadwal sampai kembali operasi, dan tidak satu pun tahap boleh dilompati.
  • Tren getaran yang naik perlahan merupakan tanda awal keausan bearing.
  • Seal mekanik, bearing, dan gasket diganti secara berkala sebelum mengalami kegagalan total.
  • Alat harus lulus uji jalan tanpa beban dan dengan beban bertahap sebelum kembali melayani proses.

Kesimpulannya

Membongkar mesin yang sehat bukan pemborosan; tindakan tersebut merupakan premi yang dibayar pabrik dalam bentuk jadwal, bukan dalam bentuk kerugian mendadak. Pemahaman atas alur perawatan terjadwal merupakan cara tercepat untuk memahami mengapa pabrik yang andal jarang berhenti tanpa rencana.

Referensi

  • Mobley, R. K. An Introduction to Predictive Maintenance. Butterworth-Heinemann.
  • Green, D. W., & Southard, M. Z. (Eds.). Perry's Chemical Engineers' Handbook. McGraw-Hill.
  • Lees, F. P. Loss Prevention in the Process Industries. Butterworth-Heinemann.
  • Mobley, An Introduction to Predictive Maintenance
  • Perry's Chemical Engineers' Handbook
  • Lees, Loss Prevention in the Process Industries
